Ny runde om store planer
Neste uke skal Sørfold-politikerne på nytt ta stilling til datasenterplaner ved Kobbvatn.

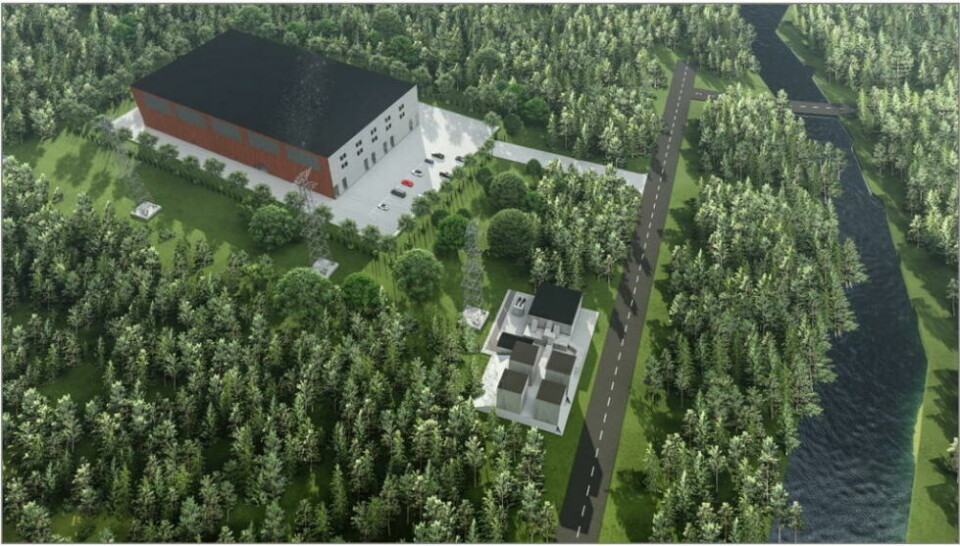

SØRFOLD: I mars i år sa flertallet i kommunestyret nei til Northern DC og ABO plan & arkitektur sitt planinitiativ om datasenter på Gjerelvmoen ved Kobbvatn.
I ettertid kom saken opp på nytt, og fikk da positivt vedtak. Dette ble senere kjent ugyldig, men det var flertall for å åpne for muligheten for ny behandling av saken når det var innhentet flere opplysninger fra ABO og Nord-Salten Kraft AS.
Nå foreslår kommunedirektøren å ta planinitiativet opp til ny vurdering på bakgrunn av de nye opplysningene som har kommet.
Ikke aktuelt
Begrunnelsen for at planinitiativet ble stoppet, var at flertallet i kommunestyret ville at kommunen selv skulle regulere området, eventuelt i samarbeid med Nord-Salten Kraft.
- Dette for å kunne styrke utviklingen i et potensielt verdifullt område for
næringsetablering, sto det i vedtaket.
I høst har kommunen henvendt seg til kraftselskapet om et eventuelt samarbeid, men svaret deres er at det ikke er aktuelt for dem å forplikte seg økonomisk ved utarbeidelse av reguleringsplan. De er også negativt til eventuelle forpliktelser til framtidig uttak av strøm.
Avklaring
En annen avklaring som er blitt gjort, er at kommunens administrasjon har bedt om en presisering av et tilbud Northern DC har gitt kommunen om tilgang på areal og kraft.
Det er snakk om cirka 2 dekar areal der kommunen kan utvikle egen næringsaktivitet, samt samt at de kan overta 2 MW av tildelt effektuttak.
- For at vi skal kunne gjennomføre planarbeidet må kommunen bestemme seg for hva deres 2 daa og 2 MW skal brukes til, slik at vi kan legge til rette for dette i planen, forklarer Berit Haga Vikanes fra ABO i et brev til kommunen.
Presiserer
I en e-post 5. desember presiserer Roald Normann i NDC at effekten vil bli avgitt fra deres HS-anlegg med tilhørende utstyr, i henhold til gjeldende regler og forskrifter. Arealet og effekten vil kunne benyttes inne på omsøkt næringstomt.
- Vi tar forbehold om at tildelingen av 2 MW effekt som skissert trolig krever konsesjon eller avklaring fra Reguleringsmyndigheten for energi. Vi vil innlede dialog med Reguleringsmyndigheten for å be om de nødvendige avklaringene hvis det blir aktuelt, opplyser han.
Dette har skjedd
21.01.2022: Sørfold kommune avholdt oppstartsmøte med tiltakshaver.
09.08.2022: Kommunen mottar endelig planinitiativ for næringsområdet fra ABO.
21.02.2023: Plan- og ressursutvalget behandlet planinitiativet for detaljregulering av næringsområde på Gjerelvmoen. De sendte saken videre til formannskapet og kommunestyret.
10.03.2023: NDC var til stede i formannskapmøte og presenterte prosjektet. Formannskapet vedtok å undersøke muligheten for å utvikle området selv, eventuelt i
samarbeid med Nord-Salten kraft AS.
23.03.2023:
Med 9 mot 8 stemmerble det vedtatt at Sørfold kommune skal undersøke muligheten til å regulere området selv, eller i partnerskap med Nord-Salten Kraft. Det begrunnes i ønsket om at kommunen skal regulere selv i forhold til at området ligger innenfor LNF A og LNF B.
25.04.2023: Klage mottatt fra 1,5 advokatfirma AS på at vedtaket av 23.03.2023 var ugyldig.
27.04.2023: Saken behandlet på nytt i Kommunestyret på bakgrunn av klagen. De vedtok å sende klagen videre til Statsforvalteren for vurdering.
12.05.2023: Statsforvalteren svarer at de kan ikke omgjøre vedtaket pga at beslutningen ikke er et enkeltvedtak som kan påklages. Bare kommunestyret selv kan omgjøre sitt eget vedtak.
07.06.2023: ABO Plan & Arkitektur/Northern DC tilbyr kommunen å overta areal og få tildelt kraft.
20.06.2023: Tilbudet ble lagt fram som referatsak i kommunestyret. Senterpartiet og Høyre foreslo å ta saken opp på nytt og å gi administrasjonen i oppdrag å utrede hva som ligger i utspillet fra NDC. Arbeiderpartiet/SV/Rødt varslet krav om lovlighetskontroll i møtet.
30.6.2023: ABO har på vegne av Northern DC kunngjort planinitiativet, gjennomført høring og fått innspill til planen. Høringsfristen var 8. september.
10.07.2023: Arbeiderpartiet leverte krav om lovlighetskontroll, og det ble sendt videre til Statsforvalteren. Statsforvalteren svarte da at saken om lovlighetskontroll måtte behandles i
kommunestyret etter utredning fra administrasjonen.
7.9.2023:
Kommunestyret vedtok at det vedtaket som ble gjort 20. juni var ulovlig, og at det er vedtaket fra 23. mars som gjelder.
27.09.2023: ABO presiserer at overdragelse av 2 daa samt overta 2MW av tildelt effektuttak ikke er ABO sitt tilbud, men resultat av dialog mellom politikere og Northern DC.
5.10.2023: Nord-Salten kraft AS kommer med negativt svar angående samarbeid om regulering.
5.12.2023: Northern DC utdyper tilbudet om areal og effekt.
